建設業契約書AI作成|2026年実装・工数半減5ステップ
建設業の事務・経営・営業の現場では「契約書1件を雛形からカスタムするだけで半日が消える」という独白が、月に何度も顔を出します。元請からの追加注文書、下請への請負契約、JV協定、発注者との変更契約。1案件でも書類が積み上がるのに、人手は年々細っています。
本稿では、建設業の契約書づくりを「雛形を持っているのにAIで楽にならない」状態から「雛形をAIに食わせてカスタム5ステップで仕上げる」状態に切り替えるための実装ロードマップを解説します。2026年時点で稟議が通り、現場が運用に耐え、法務リスクを跳ね返せる工数半減の判断軸まで通しで整理します。
目次
建設業の契約書づくりが工数を吸い続ける3つの構造背景
本記事のテーマに関連するサービスとして、BoostXでは建設業界の支援を提供しています。
建設業の契約書実務は、近年の法改正と人手不足のなかで急速に複雑化しています。雛形は手元にあるのに、案件ごとのカスタムに半日単位の工数が溶けていく構造には3つの背景があります。実務では、まずこの構造を言語化することが工数半減の起点です。
背景1:就業者30年で208万人減という構造的な人手不足
国土交通省の建設業就業者統計では、就業者数は1997年の685万人から2024年の477万人まで減少しています。30年で208万人、ピーク比70%という減り方です。同じ案件数を、3割少ない人数で回す前提に変わっており、契約書のような後工程の事務作業を従来通り「営業の片手間」「現場の隙間時間」で消化することが現実的でなくなっています。
背景2:2024年6月改正建設業法と書面交付義務の重さ
改正建設業法(2024年6月施行)で、契約締結前の見積条件提示や請負代金の内訳明示が一段と厳格になりました。建設業法第19条は、請負契約締結時に14項目を記載した契約書面の交付を発注者・受注者の双方に義務づけており、漏れがあれば指導・監督処分の対象になります。雛形に頼ったコピー&ペーストでは、案件ごとの工種・工期・前払金・部分払・遅延損害金といった可変項目を読み替えきれず、ヒヤリハットが起きやすい構造です。
背景3:電子契約・電子帳簿保存法対応で書式が分岐
2021年4月施行の改正建設業法施行規則で、押印を伴う書面契約だけでなく、電子署名・タイムスタンプ要件を満たした電子契約も正式に建設業の本契約として認められるようになりました。さらに2024年1月以降は電子帳簿保存法の電子取引保存が義務化されており、メール添付PDFや電子契約サービスで交わした契約書の保存要件まで揃える必要があります。紙の請負契約・電子契約・覚書・変更契約の4系統で書式と保存先が枝分かれし、雛形管理の手間が雪だるま式に増えています。
国土交通省「建設業の働き方改革」関連資料(2024年版)でも、建設業の事務作業1人あたり月20時間規模の削減余地が指摘されており、契約書づくりはそのなかでも改善インパクトが大きい領域です。

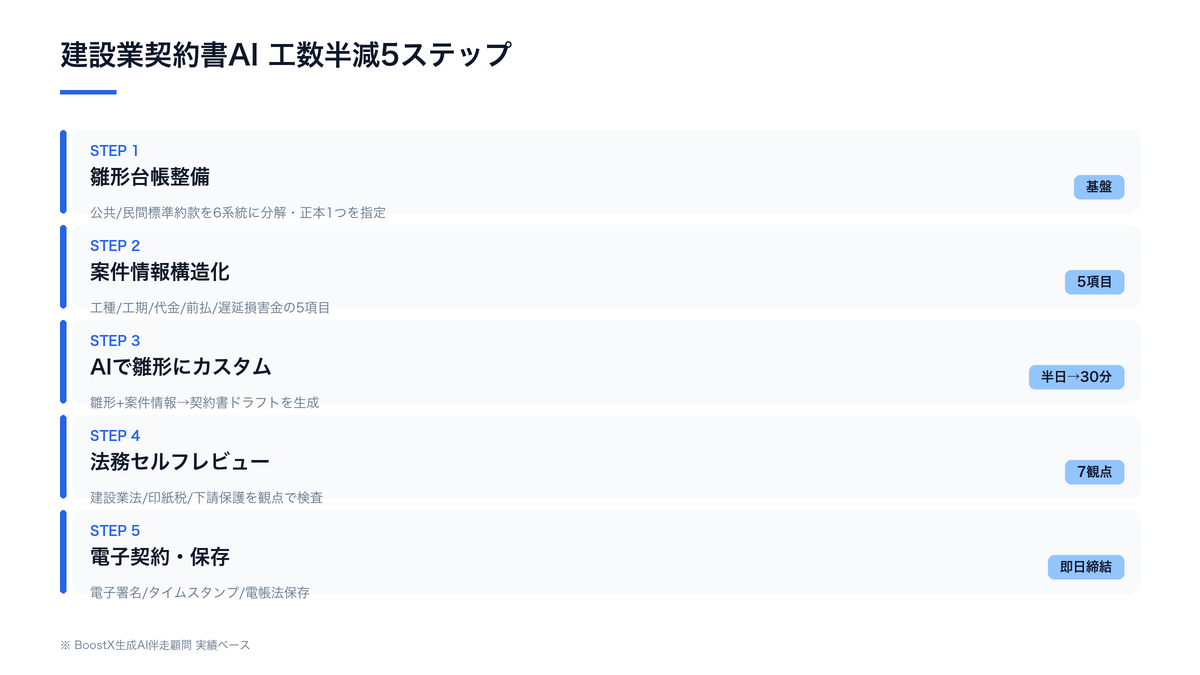

雛形からAIでカスタム条項を仕上げる工数半減5ステップ

建設業の契約書は、ゼロから書くのではなく「公共・民間の標準約款を起点に、案件ごとに条項を差し替える」構造です。AIに任せるべきは差し替え・整合性チェック・抜け漏れ検知の工程で、判断と最終責任は人間に残します。実装は次の5ステップで回します。
この領域でつまずきやすいのは、ツール選定よりも「業務の中のどこに組み込むか」の設計です。BoostXの生成AI伴走顧問は、業務ヒアリングから設計・定着支援までをサービス対応範囲としてカバーできる領域です。
ステップ1:雛形台帳の整備(公共工事標準請負契約約款と民間建設工事標準請負契約約款を分けて持つ)
最初に手をつけるべきは雛形台帳の整理です。中央建設業審議会が定める「公共工事標準請負契約約款」「民間建設工事標準請負契約約款(甲・乙・丙)」をベースに、自社で使う請負契約書・注文書・請書・JV協定書・覚書・変更契約書の6系統に分解して保存します。雛形のバージョン管理を年月でつけ、改正建設業法と整合した最新版を1つだけ「正本」として指定するのが運用上の要点です。
ステップ2:案件情報の構造化(工種・工期・請負代金・前払金・遅延損害金の5項目)
案件ごとの可変項目を、AIが読みやすい形に構造化します。最低限揃える5項目は、工種、工期(着工日・完成日)、請負代金(税抜・税込・出来高内訳)、前払金と部分払の条件、遅延損害金率(年14.6%が建設業法の基準値)です。スプレッドシートのフォーマットを1枚に固定しておくと、AIに渡したときの抜け漏れがほぼゼロになります。
ステップ3:AIで雛形に案件情報を差し込みドラフト生成
ChatGPT・Claude・Geminiなどの生成AIに、ステップ1で整えた雛形と、ステップ2で構造化した案件情報を渡し、契約書ドラフトを生成します。実務では「建設業法第19条の14項目を漏れなく反映」「請負代金の内訳と出来高払の条件を一致させる」「印紙税法上の課税文書区分を末尾に明記」の3点を指示プロンプトに必ず入れます。1案件あたり半日かかっていた起案が、30分前後まで圧縮できる工程です。
ステップ4:法務・リスク観点のAIセルフレビュー
生成したドラフトを、もう1度AIに「受託側/発注側のどちらに不利な条項があるか」を観点でレビューさせます。実務では、損害賠償の上限未設定、契約解除条件の不備、競業避止の範囲過大、瑕疵担保責任の期間、再下請負承諾の要否、反社会的勢力排除条項の有無、紛争解決の管轄裁判所の7点を必ずチェックリスト化します。AIで業務委託契約書をレビューさせたところ、損害賠償上限の未設定・解除条件の不備・競業避止の範囲過大の3点を的確に指摘した実例もあります(BoostX一次情報DBより)。
ステップ5:電子契約サービスでの締結と電子帳簿保存法対応の保存
仕上げは電子契約サービス(クラウドサイン、GMOサイン、DocuSign等)での締結と、電子帳簿保存法の電子取引要件を満たした保存です。タイムスタンプ、検索要件(取引年月日・取引金額・取引先で検索可能)、訂正・削除履歴の保持を満たしたフォルダ構成にしておき、後工程の税務調査や下請審査にそのまま耐える状態にします。紙が必要な発注者には、同じドラフトから紙印刷・押印・郵送のフローを分岐させれば、二度手間が消えます。
建設業法・電子契約・印紙税で外せないリスクチェック観点
AIで効率化できる工程と、AIに任せると致命傷になる工程をはっきり分けることが、建設業の契約書づくりでは特に重要です。法規制の網の目が細かいため、ステップ4のセルフレビューに頼り切らず、人間が必ず通す観点を5つに固定します。
観点1:建設業法第19条14項目の網羅
請負契約書には、工事内容、請負代金、工期、引渡しの時期、前払金や部分払の定め、設計変更・工期変更時の損害負担、天災時の損害負担、価格変動による変更、検査・引渡しの時期、契約に関する紛争解決、契約不適合責任、契約に関する保証、再下請通知書、暴力団排除条項などの14項目を必ず記載する義務があります。AI生成ドラフトに対し、項目チェックリストで上から1つずつ突合する手順を社内ルールに組み込みます。
観点2:印紙税の課税文書区分と税額
建設工事の請負契約書は、印紙税法別表第一の第2号文書(請負に関する契約書)に該当します。請負金額により200円から60万円まで税額が段階的に決まります。電子契約であれば印紙税の課税対象外ですが、紙で交わすか電子で交わすかで税負担が変わるため、ドラフト末尾に「課税区分/税額/印紙の負担者」を明示しておくのが実務上の鉄則です。
観点3:電子契約の3要件(電子署名・タイムスタンプ・保存)
電子契約として法的に有効にするには、本人性を担保する電子署名、改ざん検知のためのタイムスタンプ、電子帳簿保存法の電子取引保存要件の3つを同時に満たす必要があります。AIが生成したドラフトを電子契約サービスにアップロードする際、署名欄・捺印欄をどう設計するかでサービス側の機能と相性が変わるため、社内で1サービスに統一しておくと事故が減ります。
観点4:下請保護の30日ルールと支払サイト
下請取引では、下請代金支払遅延等防止法と建設業法の二重の規制を受けます。検収完了から60日以内の支払、手形払の場合は90日以内など、業界慣行ではなく法令側の上限を契約書に明記します。AI生成のドラフトで一般的な支払条件が混ざってきたときは、人間が支払サイトを確認して再書き換えします。
観点5:反社条項・個人情報・秘密保持の3点セット
反社会的勢力排除条項、個人情報の取扱い、秘密保持の3点は、案件ごとに条文を抜くことが構造的にできない箇所です。標準約款には基本形が入っていますが、発注者ごとの追加要求(個人情報保護法の最新改正対応、再委託禁止、漏洩時の通報期限など)に合わせて、雛形台帳側を年1回見直す体制を作っておきます。
AIに任せていい範囲と人間が担うべき最終責任の線引き
建設業の契約書づくりでAIが本領を発揮するのは、雛形差し替え、抜け漏れ検知、リスク観点の網羅、表記揺れの統一です。一方で、契約金額の妥当性、瑕疵担保の交渉判断、紛争時のスタンス、社内決裁の最終承認は、AIに肩代わりさせるべきではない工程です。線引きを社内で明文化しないまま走ると、AIに依存しすぎて法務責任の所在が曖昧になります。
AIに任せていい4工程
第一に、標準約款からの差し替えと条項生成。第二に、建設業法・印紙税法・下請法の観点での網羅チェック。第三に、過去契約書との差分比較と表記揺れの統一。第四に、追加注文書・変更契約書の二次ドラフトです。これらは型が決まっており、再現性と速度がAIの強みと噛み合います。中小建設会社がChatGPTを導入して施工計画書の作成期間を2週間から30分に圧縮した実例もあり、契約書ドラフトでも同じレベルの工数削減が見込めます(BoostX一次情報DB「中小建設会社AI導入効果」)。
人間に残すべき4責任
第一に、契約金額・工期・支払条件の妥当性判断。第二に、瑕疵担保責任や損害賠償上限の交渉設計。第三に、紛争予兆を読んだうえでの管轄・準拠法の選択。第四に、社内決裁ルールに従った最終承認です。これらは経営判断であり、AIに渡すのは「論点整理」までです。最終判断は責任者が紙またはPDFのドラフトを通読して下します。
プロに頼むべき3場面と外部伴走の使いどころ
公共工事の入札条件付き案件、JV協定書を新規で組む案件、海外発注者を含む英文契約書が混じる案件の3場面は、社内AI+外部弁護士または建設業に強い士業の伴走を前提にしたほうが安全です。BoostXで生成AI伴走顧問を提供する中で、業務委託契約書のレビュー観点をAIに固定化し、弁護士チェック前に社内一次レビューを終わらせる運用にした事例があります。弁護士による契約書レビュー費用は1件3万円〜10万円が相場で、年間20件で60万〜200万円規模の負担になります。社内一次レビューをAIで質を底上げしてから外部に渡すと、レビュー往復回数が減り、外部費用も実質半減に近づきます。
ビフォーアフター:契約書づくりがここまで変わる
Before:現状の苦しい1案件
受注が決まると、担当者は古い案件のフォルダから類似契約書を探し、Wordで開いて発注者名・工期・請負代金を上書きします。途中で「この案件は前払金ありだったか」「遅延損害金は何%だったか」と過去メールを遡り、3時間かけて80%まで仕上げてから、法務担当に「念のため見てほしい」と回します。法務担当は他案件と並行のため、戻ってくるのは2日後。修正コメントを反映し、印紙を貼り、郵送し、控えをスキャンしてフォルダ整理。1案件あたり実働4〜6時間、リードタイムは3〜5日が常態化します。月10案件あれば、契約書だけで40〜60時間が消えています。
After:導入後の楽な1案件
受注が決まると、担当者は案件情報を1枚のスプレッドシートに5項目入力します。AIが10分で雛形からドラフトを生成し、続けて法務観点のセルフレビュー結果が10分で返ります。担当者は赤入れ箇所を30分で確認し、法務責任者が60分で最終承認。電子契約サービスに送信し、当日中に締結まで到達します。1案件あたり実働2時間、リードタイムは即日〜翌営業日に短縮されます。月10案件で月20時間前後の戻り、年240時間規模の工数を、本業の現場マネジメントや原価管理に振り向けられるようになります。
違いを生んでいるのはツールではなく雛形運用の標準化
同じAIを使っても、雛形台帳の整理と案件情報の5項目構造化ができていないと、ドラフト品質は安定しません。違いを生んでいるのはChatGPTそのものではなく、社内の雛形運用を「正本1つ・案件情報5項目・観点チェック7点」に標準化した運用設計です。導入支援の現場では、AIツールを入れる前に1〜2週間でこの標準化を終えてから、ステップ3以降を走らせるのが定石になっています。うちはまだBefore寄りだと感じた方は、次のセクションでAI伴走顧問の相談導線を案内します。
よくある質問
Q建設業の契約書をAIで作るのは、建設業法上問題ありませんか。
A建設業法はあくまで「契約締結時に14項目を記載した書面を交付すること」を求めており、ドラフト作成にAIを使うこと自体を制限していません。重要なのは、最終的に交付する書面が法定14項目を漏れなく満たすこと、電子契約の場合は電子署名とタイムスタンプ要件を満たすことです。AIはドラフトと観点チェックに使い、最終判断と決裁は人間が担うのが基本です。
Q電子契約に切り替えると、紙で受け取りたい発注者との関係はどうなりますか。
A2021年4月施行の改正建設業法施行規則で電子契約が正式に認められていますが、相手方の同意が前提です。実務では、AIで生成した同一ドラフトを電子契約用と紙印刷用の2系統に分岐させ、発注者の希望に合わせて使い分けます。電子契約のほうが印紙税が課税対象外になるため、紙との税負担差を見積条件と一緒に伝えると、電子化が前進しやすくなります。
Q下請会社にAIで作った契約書を渡すと、下請保護で問題になりませんか。
A下請保護で問題になるのは、契約書を渡さない、口頭発注で済ます、支払サイトが法令上限を超える、といった実体面です。AIで作ったかどうかは関係ありません。むしろAIで雛形整備とチェックリスト化をきちんと行うと、検収完了から60日以内の支払、手形払90日以内などの法令上限を契約書面に明示しやすくなり、下請保護のスタンスが社内で標準化されます。
まとめ
- 建設業の契約書づくりは、就業者30年で208万人減・改正建設業法・電子契約解禁の3つで複雑化しており、雛形コピペでは案件ごとの可変項目を読み替えきれません。
- AIで雛形からカスタムする5ステップは、雛形台帳整備→案件情報5項目構造化→AIドラフト→法務セルフレビュー→電子契約・保存。1案件あたり半日が30分前後に圧縮できます。
- 建設業法第19条14項目、印紙税の課税区分、電子契約の3要件、下請保護の30日ルール、反社・個人情報・秘密保持の5観点を、人間が必ず通す社内ルールに固定します。
- AIに任せるのは差し替え・観点網羅・差分比較・二次ドラフトの4工程。契約金額判断・瑕疵担保交渉・紛争スタンス・最終承認の4責任は人間に残します。
- 違いを生むのはChatGPTそのものではなく、正本1つ・案件情報5項目・観点チェック7点に整えた雛形運用の標準化。月10案件で月20時間規模、年240時間規模の工数が本業に戻る設計が現実的です。
公開日:2026年5月
