現場から事務所に戻るのは、日が落ちてからです。机の上には、その日のうちに出さなければならない書類が積まれています。写真の整理、日報、安全書類、明日の段取りの連絡、それから来週の見積の根拠づくり。どれも工事そのものではないのに、どれも出さなければ工事が進みません。数名から数十名で回している建設会社の社長や現場代理人なら、この時間帯に心当たりがあるはずです。片づけ終えるころには21時を過ぎ、翌朝はまた7時に現場が始まる。「工事をしている時間より、工事のための紙を作っている時間のほうが長い気がする」——そう感じるのは、段取りが下手だからではありません。書類が生まれる場所と、書類を整える場所が、最初から離れているからです。
先に結論をお伝えします。建設業でAIを入れる価値は、AIに工事を判断させることではなく、現場で発生した情報を書類の形に整える「下ごしらえ」を、人が机に向かう前に済ませておける点にあります。安全に関する判断、工法の選択、積算の最終責任、原価と契約の決裁という4つは、これまでどおり人の側に残ります。以下では、書類が現場を圧迫している構造を国の公表資料で確かめたうえで、AIに任せられる下ごしらえと人が持ち続ける判断の境目、自前で組む場合の3つの壁と外に任せる場合との違い、始める前に決めておく3つのことと費用の見方を、国土交通省と総務省の公表資料をもとに整理します。
- 建設業の年間総実労働時間は全産業より48時間長く、年間出勤日数は10日多い。休日の取得状況は技術者・技能者ともに「4週6休程度」が最多で、4週8休(週休2日)を確保できていない場合が多い(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。
- 工期が足りないときの対応は、1位が休日出勤59%、2位が作業員の増員58%、3位が早出や残業40%。不足のしわ寄せは、先に人の休みへ向かう構造になっている(出典:国土交通省「適正な工期設定等による働き方改革の推進に関する調査」令和5年度、同「参考資料集」令和8年4月3日、2026年9月確認)。
- 日本企業で何らかの仕事に生成AIを使っている割合は86.4%まで上がった一方、効果を実感できていると答えた割合が顕著に高いのは「議事録・メール作成補助」の約7割。効果は書類の周辺から先に出る(出典:総務省「令和8年版 情報通信白書」、2026年9月確認)。AIに渡すのは書類の下ごしらえまでで、安全・工法・積算の最終責任・原価と契約の判断は人が持つ。
目次
建設業でAIの話が現場に届かない構造——年48時間の差と、書類の置き場所
建設会社でAIの話が進まないのは、現場の人が新しい道具を嫌うからではありません。話を聞く時間も、試す時間も、机の上の紙に先に取られているからです。この章では、その構造を国の公表資料で確かめます。ここで扱う統計が示すのは人数や時間の推移であって、書類が原因で工事が遅れることを証明するものではありません。数字は、どこに余白がないかを測るための物差しとして使います。
就業者477万人・ピーク比30.4%減——人を増やして間に合わせる前提はすでに崩れている
国土交通省「参考資料集」(令和8年4月3日)によると、建設業就業者数は令和6年平均で477万人で、ピークだった平成9年平均の685万人から30.4%減りました。建設業の許可業者数は令和6年度末で484千業者、ピークの平成11年度末601千業者から19.5%減っています。一方で建設投資額は令和7年度の見通しで75.6兆円と、ピークの平成4年度84兆円から10.0%減にとどまります(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。投資が10%減る間に、担い手は30%減った。投資の減り方より担い手の減り方が3倍速いぶん、1人あたりが抱える量は増えている計算になります。
内訳を見ると、減っているのは現場に立つ人です。同資料では、建設業就業者は685万人(平成9年)、504万人(平成22年)、478万人(令和7年)と推移し、このうち技能者は455万人、331万人、296万人と減り続けています。技術者は41万人、31万人、41万人で、平成22年の底から戻した形です。年齢構成は55歳以上が36.6%、29歳以下が11.9%で、55歳以上がおよそ4割、29歳以下がおよそ1割という並びになっています(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。
この数字から読めるのは、人を1人採って間に合わせるという解き方が、もう選べる回数を減らしているということです。29歳以下が11.9%しかいない母集団の中で採用を競い、採れたとしても、その1人が現場を任されるまでには年単位の時間がかかります。私は、人を増やしてから新しいことを始めようと考える進め方は、すでに古いと考えています。人が増える前に、人がやらなくてよい仕事を先に手放しておかなければ、増えた1人もまた同じ紙の山に向かうことになるからです。
全産業より年48時間長く、出勤日数は10日多い——最多の休日は「4週6休程度」
時間の側も見ておきます。同じ国土交通省の資料では、厚生労働省「毎月勤労統計調査」の年度報をもとに、建設業の年間出勤日数は全産業と比べて10日多く、年間の総実労働時間は全産業と比べて48時間長いと示されています。製造業との差は31時間です。また、令和5年の数値として、建設業の賃金は432万円/年・労働時間2,018時間/年、全産業は508万円/年・1,956時間/年という比較も示されています。こちらは賃金構造基本統計調査と毎月勤労統計調査にもとづく別の切り口の数値で、先の48時間の差とは調査も年次も異なります(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。
48時間という差を、現場の感覚に置き換えます。1日8時間で割れば48÷8=6日分、1日の残業を1時間とすれば48日分にあたります。年に10日多く出勤したうえで、年間の総労働時間の差が6日分ぶん積み上がっている、という並びです。この差は、工事が難しいから生まれているのではなく、工事の前後にぶら下がっている作業が、どこかの日の夜に押し込まれているから生まれます。
休日の取得状況はさらに具体的です。同資料が引く国土交通省「令和6年度 適正な工期設定による働き方改革の推進に関する調査」では、建設業の平均的な休日について、技術者・技能者ともに「4週6休程度」が最多で、4週8休(週休2日)の確保ができていない場合が多いと整理されています。公共工事の受注がほとんどの会社のほうが、民間工事の受注がほとんどの会社より「4週8休(週休2日)以上」の割合が高いという差も示されています(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。4週6休は、月に2日、休むはずだった日が消えている状態です。
工期が足りないときの対応1位は休日出勤59%——しわ寄せの行き先が先に決まっている
では、時間が足りなくなったとき、建設会社は何で埋めているのか。国土交通省「適正な工期設定等による働き方改革の推進に関する調査」(令和5年度)では、工期不足の場合の対応として、1位が休日出勤59%、2位が作業員の増員58%、3位が早出や残業40%と並んでいます(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。1位と3位を合わせれば、人の休みと朝晩で埋めるという答えが2つを占めています。
この並びが意味するのは、しわ寄せの行き先が、足りなくなる前から決まっているということです。59%と40%が示すのは、時間が足りないと分かった時点で、真っ先に削られるのが休日と朝晩だという実態です。2位の作業員の増員58%も、先ほどの29歳以下11.9%という母集団を思えば、いつでも打てる手ではありません。工期の側を動かせない以上、削れる余地は、工事そのものではなく、工事の周りにある作業の中にしか残っていません。
もう1つ、繁閑の偏りも重なります。同資料では、公共工事は年度内の時期によって出来高に大きな差が生まれ、1月から3月が繁忙期、4月から6月が閑散期になりやすいと整理されています。繁忙期には仕事量が集中し、技能者の長時間労働や休日の取得しにくさにつながることが懸念される、とも示されています(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。書類は、工事が立て込む時期にまとめて増えます。最も人が足りない時期に、最も紙が増える。これが建設会社の1年の形です。
書面契約83.0%・ICT施工に取り組んでいない63%——AIの前に、まだ紙が残っている
紙の量そのものも数字になっています。同資料に載る国土交通省の調査(令和6年度)では、建設業の電子契約の導入割合は、全て電子契約が1.7%、一部電子契約が15.3%、全て書面契約が83.0%でした。ICT施工の取組状況は、取り組んでいるが37%、取り組んでいないが63%です。同じ資料の「情報通信技術を活用した建設工事の適正な施工を確保するための基本的な指針」では、バックオフィス側で取り組むべきこととして、元請・下請間の書類等のやり取りの合理化、電子契約の積極的な活用、書類の簡素化があげられています(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。
83.0%が全て書面という状態は、AIの手前の話に見えます。実際その通りで、紙のまま回っている会社にいきなり生成AIを入れても、読ませる材料がどこにもありません。ただし、ここで「まず全部を電子化してから」と考えると、着手はさらに1年遅れます。現実的なのは、1つの現場・1種類の書類に限って、生まれた時点の情報をその場で文字にして残すところから始めることです。全部の紙をさかのぼる必要はありません。
この「人でなくてよい部分」が誰の仕事になるかという論点も、すでに動いています。同資料では、施工に伴う各種書類の作成やドローン測量などのICT業務を担い、現場技術者を支える建設ディレクターという役割が紹介され、技術者業務の削減・効率化に寄与すると整理されています。女性比率は72%、10〜20代の比率は42%です(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。書類を現場から切り離して人に寄せるという解き方がすでにある以上、同じ切り離し方をAIに向けて行うのは、飛躍した発想ではありません。
建設会社のAI導入はどこまで任せられるのか?

建設業でAIと聞くと、図面を読み込ませて数量を自動で拾わせる、あるいは工程表を自動で引かせる姿を思い浮かべる方が多いかもしれません。そうした領域の技術も進んでいますが、最初の一歩としては重すぎます。この章で扱うのは、もっと手前にある、現場で発生した情報を書類の形に整える下ごしらえの部分です。以下は業種を問わず当てはまる一般的な整理であり、どの会社にも同じ線が引けるという意味ではありません。任せられる範囲、人が持ち続ける範囲、その線を誰が引くのかの3点を順に見ていきます。

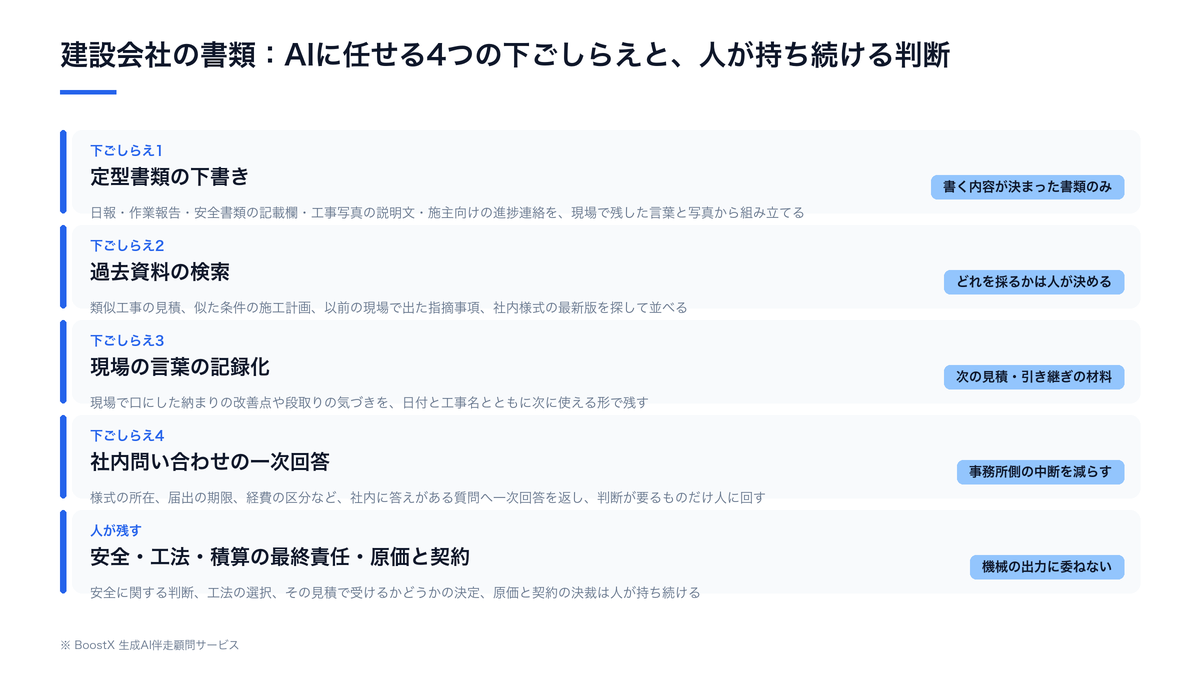

任せる4つの下ごしらえ——書類の下書き・過去資料の検索・現場の言葉の記録化・社内問い合わせの一次回答
1つ目は、定型書類の下書きです。日報、作業報告、安全書類の記載欄、工事写真の説明文、施主向けの進捗連絡といった、書く内容がほぼ決まっているものが対象になります。現場で撮った写真と、口頭で残した一言と、その日の作業内容があれば、下書きは機械の側で組み立てられます。ここでAIが担うのは、すでにある材料を決まった形に並べ直すことだけで、なかった事実を補うことではありません。実務では、この線を最初に伝えておくことが要点です。
2つ目は、過去資料の検索です。3年前の類似工事の見積、似た条件の施工計画、以前の現場で出た指摘事項、社内の様式の最新版。これらを紙のファイルや共有フォルダから人が探すと、1件あたり数十分が消えることは珍しくありません。探す作業は、判断ではありません。私は、AIは優秀な検索係であって、見積もりの責任者ではないと考えています。探して並べるところまでを機械に任せ、どれを採るかを人が決める。この順番を崩さなければ、検索の速さはそのまま安全に使えます。
3つ目は、現場の言葉の記録化です。現場代理人が現場で口にした一言、たとえば「この納まりは次回から変えたい」「この業者は段取りが早い」といった言葉を、日付と工事名と一緒に残しておきます。目的は記録簿の欄を埋めることではなく、次の見積、次の施工計画、次の引き継ぎで使える材料を残すことにあります。建設会社では、この種の知見が個人の頭の中だけに蓄積され、その人が抜けた瞬間に消えるのが定番の課題です。
4つ目は、社内問い合わせの一次回答です。安全書類の様式はどれか、この届出はいつまでか、経費の精算はどの区分か。現場から事務所にかかってくる電話の相当部分は、社内のどこかに答えがある質問です。一次回答を機械が返し、判断が要るものだけを人に回す形にすれば、事務所側の中断が減ります。この4つはいずれも「残っている材料を、決まった形に、抜けなく並べ直す」作業で、判断は含まれていません。
人が持ち続ける4つの判断——安全、工法、積算の最終責任、原価と契約
渡してはいけない範囲も、同じ強さではっきりさせておきます。第1に、安全に関する判断です。今日の足場の状態、天候と作業の可否、危険予知の最終確認は、現場を見た人が決めます。AIが下書きしたKY記録や安全書類は、人が現場で見て確かめた結果を書き留める器であって、確かめた行為の代わりにはなりません。第2に、工法の選択です。地盤の状態、近隣との関係、施主の要望、職人の手配のつきやすさが絡む判断を、過去の類似例から機械が引いてよい場面は限られます。
第3に、積算の最終責任です。数量の拾い出しや単価の並べ直しまでは機械に任せられても、その見積で受けるかどうかを決めるのは人です。ゴミを入れればゴミが出る、というのが、この領域での基本です。過去の見積データが古いまま、あるいは条件が違うまま入っていれば、出てくる金額も同じだけ狂います。データの品質が、そのまま見積の品質に直結します。第4に、原価と契約の決裁です。令和6年に改正された建設業法では、著しく低い労務費等による見積りや見積り依頼が禁止され、中央建設業審議会が作成する「労務費に関する基準」が令和7年12月2日に作成・勧告されました(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。法令に触れる判断を機械の出力に委ねる設計は、最初から選択肢に入りません。
この4つを人の側に残すと決めておくと、導入の議論が驚くほど軽くなります。反対する立場の多くは、AIが現場の判断を奪うことを心配しています。奪わないと先に決めてしまえば、残る論点は「どの紙から手をつけるか」だけになります。
利用は86.4%、効果を実感できているのは議事録・メール作成補助が約7割——効果は書類の周りから出る
任せる範囲を書類の周りに置くことには、根拠があります。総務省「令和8年版 情報通信白書」では、日本の企業のうち、自社の何らかの仕事で生成AIを利用していると回答した割合は86.4%で、2024年度の企業向け調査に比べて大幅に上昇したと示されています。仕事の類型ごとに見ると、日本では「議事録・メール作成補助」での活用を答えた割合が約7割で最も高く、次いで「営業・販売」が約6割、「社内ヘルプデスク」が約5割と続きます。導入効果を実感すると答えた割合は「議事録・メール作成補助」が約7割で、他の類型に比べて顕著に高い結果でした(出典:総務省「令和8年版 情報通信白書」、2026年9月確認)。
この並びを、建設会社の1日に引き寄せて読みます。効果の実感が最も高いのは、判断を含まない、書いて渡す形の仕事です。建設業に置き換えれば、日報・作業報告・安全書類の記載・施主への進捗連絡・社内問い合わせへの一次回答が、ちょうどこの層にあたります。反対に、効果が見えにくいとされる領域に、いきなり図面や工程の判断を持ち込むと、検証に時間を取られたまま止まります。同じ資料では、日本は他の3か国に比べて「未導入」や「わからない」と答える割合が全体的に高いことも示されています(出典:総務省「令和8年版 情報通信白書」、2026年9月確認)。
なお、私がAI顧問として支援している顧問先は建設業以外の業種で、建設現場での運用実績として語れるものは持っていません。ここで整理しているのは、公表資料から読み取れる構造と、業種を問わず共通する設計の順番です。その前提で言えば、86.4%という数字が示しているのは、道具を触ったことがある会社はもう多数派で、差がついているのは触ったかどうかではなく、どの仕事に当てて、続けられる形にしたかどうかだ、ということです。
自前で組むのと外に任せるのは、何がどう違うのか——内製の3つの壁と比較表
任せる範囲が決まると、次の論点は「誰が組むか」に移ります。生成AIは月額数千円から使えるので、自前で組めそうに見えます。実際、最初の1か月はうまくいくことが多い。壁が見えてくるのは2か月目からです。この章では、自前で組んだ場合に何が起きるかを3つに整理したうえで、外に任せた場合との違いを8つの軸で並べます。優劣を決める表ではなく、どちらが自社の状況に合うかを見るための表です。
自前で組むと最初の3か月で見えてくる3つの壁
第1の壁は、出させる中身が決まらないことです。日報を下書きさせるにしても、何を必ず書き、何は書かなくてよく、どの表現を避けるかが決まっていなければ、出てくる文章は毎回ぶれます。ぶれた文章を人が直すうちに、自分で書いたほうが早いという結論に戻ります。これは道具の性能の問題ではなく、様式の定義が社内にない状態が表に出ただけです。紙の様式はあっても、そこに何を書くかの基準は、たいてい人の頭の中にしかありません。
第2の壁は、忙しい日に止まることです。書類が最も増えるのは、工事が立て込む時期です。先に見た通り、公共工事では1月から3月に出来高が集中します(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。その時期に、現場から事務所に戻ってからパソコンを立ち上げて入力する形を前提にしていると、最も必要な日に運用が止まります。現場で口にした一言をその場でどう受け取るか、誰が後から整えるかを先に決めていない仕組みは、繁忙期の1週間で使われなくなります。
第3の壁は、組んだ1人に依存することです。社内で詳しい人が1人で組み上げた仕組みは、その人が現場に出た日、異動した日、辞めた日に止まります。建設業は、従業員規模20人以下の小規模企業が占める割合が他産業と比べて顕著に高い構造です(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。少人数の会社ほど、この1人依存が現実の停止要因になります。3つとも、技術力ではなく設計と運用の話である点が共通しています。
ICTが止まる2つの壁——人材不足と、費用対効果が見えないこと
この3つの壁は、国の調査でも同じ形で現れています。国土交通省の資料では、完成工事高の小さい中小事業者において、ICT化や効率化の取組が特に遅れていると整理されています。ICTを活用するうえでの課題として上位に並ぶのは、活用のための人材不足、費用対効果が不明、導入のための資金不足、ICT製品に関する情報不足、使用方法が不明の5つです。同じ調査では、下請に提出を求める書類の見直し状況も、完成工事高の規模によって差が出ています(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。
上位2つが人材不足と費用対効果の不明であることには、意味があります。どちらも道具の値段の話ではありません。前者は組んだ後に面倒を見る人がいないという話で、先ほどの第3の壁と同じです。後者は、何がどれだけ楽になるのかを事前に測る物差しがないという話で、第1の壁と同じです。裏を返せば、この2つを先に埋めてから着手すれば、使う道具が同じでも結果は変わります。
外に任せて手に入るのはツールではなく設計と定着
外に任せる場合に手に入るのは、道具ではありません。第1に、書類ごとの定義です。日報に何を必ず書くか、安全書類のどの欄は人が確認してから埋めるか、施主向けの連絡でどこまで踏み込むかを、様式単位で決めます。第2に、忙しい日を前提にした受け取り方の設計です。現場から戻ってから入力させる形は続かないので、現場で発生した時点でどう受け取るかを先に決めます。第3に、定着です。最初の3か月の間に、止まった日、直しが多かった書類、使われなかった様式を集め、設計に戻します。
進め方は2通りあります。今ある道具の範囲で設計だけを渡し、社内で回してもらう形と、AIエージェント開発として現場の記録と書類の様式をつなぐ仕組みまで作り切る形です。どちらを選ぶかは、運用が始まった後に仕組みの面倒を見られる人が社内に1人いるかどうかで決まります。いない場合は、作り切る側に寄せなければ、3か月後に止まります。
比較表で見る自前と外注の違い
自前で組む場合と外に任せる場合の違いを、8つの軸で並べます。金額の大小ではなく、どこに手間と責任が残るかを見比べてください。
| 比較軸 | 自前で組む場合 | 外に任せる場合 |
|---|---|---|
| 最初に手をつける場所 | 使えそうな道具から入り、対象書類は後から決まる | 対象の書類と場面を1つに絞ってから道具を選ぶ |
| 様式の定義 | 詳しい人の頭の中に残り、文書になりにくい | 書類ごとに必須項目・禁止表現・確認者を文書化する |
| 立ち上がりまでの期間 | 1〜2週間で試作は動くが、社内展開で止まりやすい | 2〜3か月かけて1書類ずつ現場で回る形にする |
| 繁忙期の耐久性 | 工事が立て込む時期に入力が後回しになり止まる | 現場で発生した時点の受け取り方を先に設計する |
| 人の判断との線引き | 線が曖昧なまま運用され、安全書類まで機械任せになる懸念 | 安全・工法・積算の最終責任・原価と契約を人の側に明記 |
| 担当が抜けたとき | 組んだ1人が現場に出た日・辞めた日に止まる | 手順と定義が残るため、引き継ぎ後も同じ形で動く |
| 費用の出方 | 月額数千円から始まるが、社内工数が見えない形で積む | 初期と月額が先に見え、社内工数は設計と確認に絞られる |
| 3か月後に残るもの | 試した記録と、使われなくなった仕組みが残ることがある | 回っている書類と、次の書類に広げる手順が残る |
表を見て分かる通り、差がつくのは道具の性能ではなく、定義・受け取り方・線引き・引き継ぎという運用側の項目です。自前でこの4つを文書化できるなら、自前で問題ありません。
自前か外注かを分ける1つの問い
迷ったときは、次の1問で足ります。「今いちばん詳しい人が、来月まるまる現場に出ても、この仕組みは動き続けるか」。動くと言い切れるなら自前で進めてよく、言い切れないなら、設計を外から入れる価値があります。29歳以下が11.9%という担い手構成の中で、社内に新しく1人を育てる時間を待つより、先に仕組みの側を軽くしておくほうが、結果として早く回り始めます(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。AIコンサルティングのように戦略から実装までを1社で受ける形もあれば、月額で継続的に面倒を見る形もあり、どちらが合うかは社内に残せる人の有無で決まります。
始める前に決めておく3つのことと、費用の見方
進め方が決まったら、着手前に決めておくことが3つあります。どれも道具を選ぶ前の話で、ここを飛ばすと、3か月後に「結局使っていない」という結論に戻ります。最後に、費用をどの単位で見るかを整理します。
決めておくこと1:どの書類の、どの場面から始めるか
最初に決めるのは、対象を1つに絞ることです。日報なのか、安全書類なのか、施主への進捗連絡なのか、過去見積の検索なのか。全部を同時に始めると、どれも中途半端なまま繁忙期に入ります。選ぶ基準は3つです。毎日または毎週必ず発生すること、書く内容がほぼ決まっていること、間違えても工事の安全に直接影響しないこと。この3つを満たす書類から始めると、最初の1か月で手応えが出ます。
逆に、最初に選んではいけないのは、積算と安全判断に直結する書類です。効果が大きいのは確かですが、確認の手間が重く、間違いの代償も大きい。先に挙げた4つの下ごしらえのうち、定型書類の下書きと過去資料の検索から入り、記録化と一次回答へ広げるのが、止まりにくい順番です。
決めておくこと2:誰が、いつ、どの形で言葉を渡すか
次に決めるのは、材料の受け取り方です。現場代理人が事務所に戻ってから思い出して入力する形は、繁忙期に真っ先に止まります。現場を出る前の5分なのか、移動中の音声なのか、写真を撮った時点なのか。渡す人・渡す時点・渡す形の3つを具体的に決めておけば、最も忙しい日の記録が抜けません。ここを決めずに道具だけ配ると、使う人によって入力の量と質がばらつき、出てくる書類もばらつきます。
同時に、誰が最終確認するかも決めます。下書きが出てくること自体は、誰の責任も変えません。日報なら現場代理人、安全書類なら安全担当、施主向け連絡なら担当営業というように、確認して出す人を書類ごとに1人決めておきます。この1人が決まっていない書類は、運用が始まった後に必ず宙に浮きます。
決めておくこと3:直してよい範囲と、直してはいけない数字
3つ目は、出てきた下書きのどこを直してよいかの線です。表現や言い回しは直してよい。一方で、実際に測った寸法、実際に使った数量、実際に立ち会った人の名前、日付は、書き換えてはいけません。機械が出した文章を整えるうちに、事実まで丸められるのが、この種の運用でいちばん危ない瞬間です。ゴミを入れればゴミが出る、という言い方をしますが、正しく入った材料を人が後から丸めても、同じことが起きます。
この線は、法令の側の動きとも重なります。令和6年に改正された建設業法では、著しく低い労務費等による見積りや見積り依頼が禁止され、ICTを活用した現場管理の効率化が特定建設業者や公共工事受注者の努力義務とされました。国が現場管理の指針を作成することも定められ、指針では元請・下請間の書類等のやり取りの合理化や電子契約の積極的な活用があげられています(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。効率化は求められている一方で、数字の正しさは緩められていません。
費用は「削減時間」ではなく「1現場あたりの書類の往復回数」を単位に見る
費用の見方も、最初に決めておきます。月に何時間減ったかという単位は、測りにくいうえに、繁忙期と閑散期で振れます。建設会社で見やすいのは、1現場あたり、書類が何回行き来したかという単位です。下書きが1回で通るか、3回差し戻されるか。施主への連絡が月に何回止まるか。協力会社への様式の依頼が何回やり直しになるか。この回数は、現場ごとに数えられます。
そのうえで、金額は最低でも3か月を1区切りとして見ます。1か月目は設計と1書類の立ち上げ、2か月目は繁忙な週を含めた運用、3か月目で止まった箇所を直す、という進み方になるためです。私は、初月の削減時間だけで判断する見方を取りません。止まる週を1度も経験していない仕組みは、まだ評価できる段階にないからです。判断材料として見るなら、2か月目以降に、直しの回数が減っているかどうかを見るのが確実です。
ビフォーアフター:建設会社の書類仕事がここまで変わる
ここまでの整理を、1週間の形に落とします。以下は一般的な進み方の例で、特定の建設会社の実績ではありません。
現場が終わってから、書類のための2時間目が始まる1週間
月曜から金曜まで、現場は7時に始まります。夕方に現場を締めて事務所に戻るのが18時過ぎ。ここから日報を5現場分書き、写真をフォルダに分け、安全書類の欄を埋め、施主に進捗を返します。金曜には来週の段取りと、翌週提出の見積の根拠づくりが乗ります。過去に似た条件の工事があったはずだと思っても、紙のファイルと共有フォルダのどこにあるかが分からず、探すだけで30分が消えます。21時を回って帰る日が週に2日、土曜も出る週が月に2回。4週6休という最多の形が、そのまま自社の形になっています(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月確認)。
この1週間で失われているのは、時間だけではありません。現場で気づいた納まりの改善点、段取りの早かった協力会社の名前、次回は変えたい手順といった知見が、書き留める先を持たないまま消えていきます。翌年、同じような工事を受けたとき、また同じところでつまずきます。
書類の下書きが先に出ていて、現場は確認だけで終わる1週間
同じ1週間を、下ごしらえが済んだ状態で回します。現場を出る前の5分、その日の作業と気づいたことを音声か短文で残します。事務所に戻ると、5現場分の日報の下書きと、写真の説明文、安全書類の記載欄が埋まった状態で並んでいます。現場代理人がすることは、事実に間違いがないかを確かめ、必要な箇所を直して出すことです。この例では、1現場あたりの確認は数分に収まり、5現場でも30分前後で終わります。ゼロから書き起こす時間が、確認して直す時間に置き換わる形です。
見積の根拠づくりも変わります。3年前の類似工事、同じ地域の同じ工種、似た規模の案件が、条件を伝えるだけで候補として並びます。並んだ中からどれを採るかを決めるのは人で、そこは変わりません。変わるのは、探す30分が数分になることと、探すのをあきらめて記憶で書く場面が減ることです。週の終わりには、現場で残した一言が工事名と日付つきで積み上がり、翌年の同じ工種で使える材料になっています。21時を回る日が週2日から1日に、土曜の出勤が月2回から1回に近づく、というのがここで想定している変化の幅です。これは一般的な目安であり、工事の種類や現場の数によって変わります。効果を保証する数字ではありません。
違いを生んでいるのはツールではなく、書類が生まれる時点の設計
BeforeとAfterで使っている道具は、実はほとんど同じです。違うのは、書類が生まれる時点をどこに置いたかだけです。Beforeでは、書類は事務所の机の上で、記憶を頼りに生まれます。Afterでは、書類は現場で発生した時点の言葉から生まれ、机の上ではそれを確認するだけになります。この1点を動かすために要るのが、様式ごとの定義、受け取り方の設計、人が持つ判断の線引き、確認者の決定という4つです。道具を入れ替えても、この4つがないままなら、Beforeの1週間は変わりません。
残業の原因は、人がやらなくてよい仕事を人がやっていることにあります。建設会社の場合、その多くは工事そのものではなく、工事の前後にぶら下がった紙の側に集まっています。うちはまだBefore寄りだと感じた方、Afterに近づけたいと考えた方は、次のセクションをご覧ください。
よくある質問
QAIに図面を読ませて、積算まで任せられるということですか?
Aこの記事で整理しているのは、その手前の話です。任せるのは、定型書類の下書き、過去資料の検索、現場の言葉の記録化、社内問い合わせの一次回答という4つの下ごしらえまでで、安全に関する判断、工法の選択、積算の最終責任、原価と契約の決裁は人が持ちます。数量の拾い出しや単価の並べ直しを機械に任せる領域も技術としては進んでいますが、最初の1つに選ぶと確認の手間が重く、止まりやすくなります。AIは優秀な検索係であって、見積もりの責任者ではありません。
Qまだ書類が紙のままですが、全部を電子化してからでないと始められませんか?
A全部をさかのぼる必要はありません。国土交通省の調査では、建設業の電子契約は全て書面契約が83.0%、一部電子契約が15.3%、全て電子契約が1.7%でした(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月13日確認)。紙が残っているのは珍しい状態ではありません。過去の紙を打ち直す作業より先に、1つの書類・1つの場面に絞って、これから発生する情報を発生した時点で文字にして残すほうが早く効きます。今日残した一言が、来月の下書きの材料になります。
Q数名の会社でも取り組む意味はありますか?
A少人数の会社ほど、1人が抜けたときの影響が大きくなります。建設業は従業員規模20人以下の小規模企業が占める割合が他産業より顕著に高く、完成工事高の小さい事業者ほどICT化や効率化の取組が遅れていると整理されています(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月13日確認)。ただし、少人数の場合は社内に仕組みの面倒を見る人を置きにくいため、自前で組み上げる形より、設計と定着まで外から入れる形のほうが止まりにくくなります。
Q現場の職人や協力会社が、新しいやり方を嫌がりませんか?
A渡す作業を増やさなければ、反発は起きにくくなります。現場側にお願いするのは、現場を出る前の5分で、その日の作業と気づいたことを音声か短文で残すことだけです。入力の様式を覚える、パソコンの前に座る、新しい画面を操作するといった負担を現場に持ち込むと、繁忙期の最初の1週間で使われなくなります。書類の形に整える部分は事務所と機械の側で引き受け、現場には話した言葉だけを残してもらう設計にしてください。
Q効果が出ているかどうかは、何で判断すればよいですか?
A削減時間ではなく、1現場あたり書類が何回行き来したかで見るほうが確実です。下書きが1回で通るか3回差し戻されるか、施主への連絡が月に何回止まるか、協力会社への様式の依頼が何回やり直しになるか。この回数は現場ごとに数えられます。判断は最低でも3か月を1区切りとし、2か月目以降に直しの回数が減っているかを見てください。繁忙な週を1度も経験していない仕組みは、まだ評価できる段階にありません。
まとめ
- 建設業就業者は令和6年平均477万人でピーク比30.4%減、55歳以上36.6%・29歳以下11.9%。建設投資の減少は10.0%にとどまり、担い手の減り方のほうが3倍速いぶん1人あたりが抱える量は増えている(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月13日確認)
- 年間総実労働時間は全産業より48時間長く、出勤日数は10日多い。休日は「4週6休程度」が最多で、工期不足の対応は休日出勤59%・作業員の増員58%・早出や残業40%。しわ寄せの行き先が先に決まっている(出典:国土交通省「参考資料集」令和8年4月3日、2026年9月13日確認)
- 生成AIを何らかの仕事で使う日本企業は86.4%、効果の実感が顕著に高いのは議事録・メール作成補助の約7割。効果は判断を含まない書類の周りから先に出る(出典:総務省「令和8年版 情報通信白書」、2026年9月13日確認)
- 任せるのは定型書類の下書き・過去資料の検索・現場の言葉の記録化・社内問い合わせの一次回答の4つまで。安全に関する判断、工法の選択、積算の最終責任、原価と契約の決裁は人が持ち続ける
- 自前で組む場合の限界は技術力ではなく設計の不在で、出させる中身が決まらない・繁忙期に止まる・組んだ1人に依存するの3つの壁がある。費用は削減時間ではなく1現場あたりの書類の往復回数を単位に、最低3か月を1区切りで見る
公開日:2026年9月
読んで終わりにしないために
「自社の場合は、どうすれば?」
その答えを、30分で持ち帰る。
記事で分かるのは、一般論まで。現役の生成AI伴走顧問が、貴社の業務に当てはめて“次の一手”だけを一緒に整理します。
この30分で持ち帰れるもの
- 01
自社業務に当てはめたAI活用マップ
- 02
投資対効果(ROI)のシミュレーション
- 03
いまの悩み・疑問への、その場の個別回答
